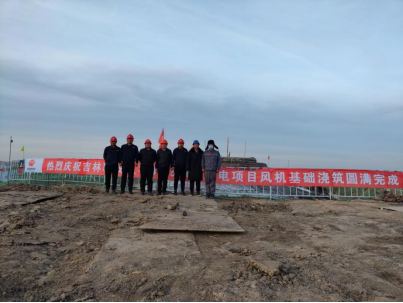

热烈祝贺吉林乾安文字49.5MW风电项目风机基础浇筑圆满完成

文章来源:时间:2022-10-11

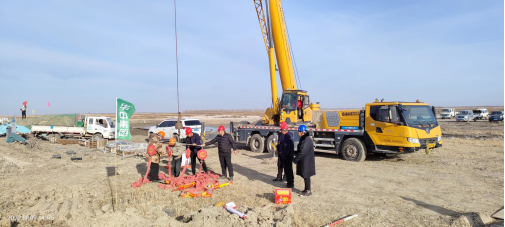

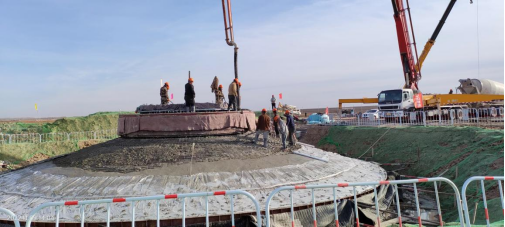

10月9下午1750分,随着最后一车混凝土浇筑完成,乾安风电项目顺利完成了全部风机基础浇筑作业。


    乾安项目共有95MW和1台4.5MW风力发电机组,全部采用灌注桩基础,风机基础混凝土总方量10819m³。自2022年921日首台风机基础浇筑至最后一台风机浇筑完成历时49天,10台风机灌注桩、垫层基础全部浇筑完成,标志着乾安风电项目土建作业进入收尾阶段,土建交安将逐步开始,为完成“1230”的节点目标打下了坚实的基础。



面对7、8月份吉林省区域强降雨和新冠疫情等不利因素华中集团施工项目部积极加大对施工现场人力、物力的投入,全力组织施工队伍及时修整现场道路,最大限度减小由于暴雨造成的交通影响,把工期计划全力往前赶,后期工作计划尽可能留有裕量。同时根据实际情况合理部署,有序开展各项施工作业,确保施工质量,顺利完成全部风机基础浇筑工作。

    接下来,项目将紧盯工程建设总体目标节点,加强现场施工安全、质量、进度管控,确保工程建设目标顺利实现。
