九江路口110kV变电站新建工程,合同金额为5266955元,业主单位为九江巨能实业有限公司,该项目为新建变电站,站址总占地 0.5532公顷,规模为主变1×50MVA,无功补偿2×4.8Mvar,半户内布置,以及110kV进线间隔2个。

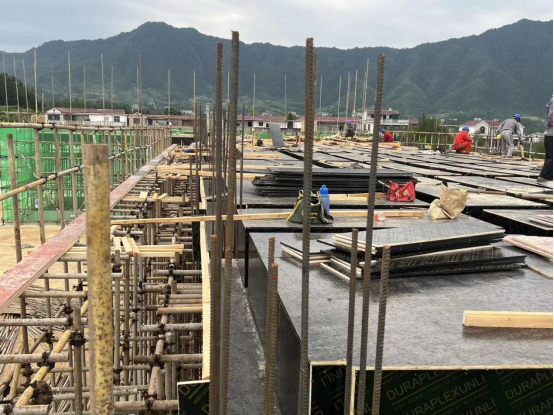

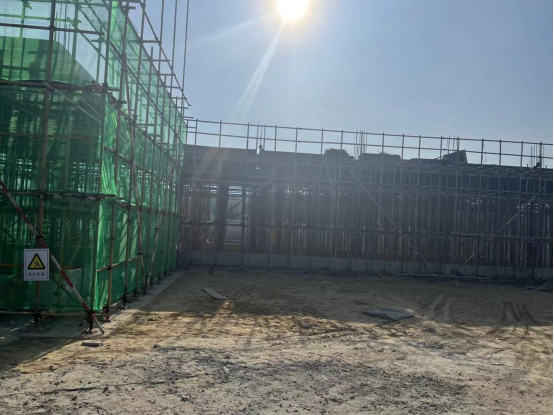

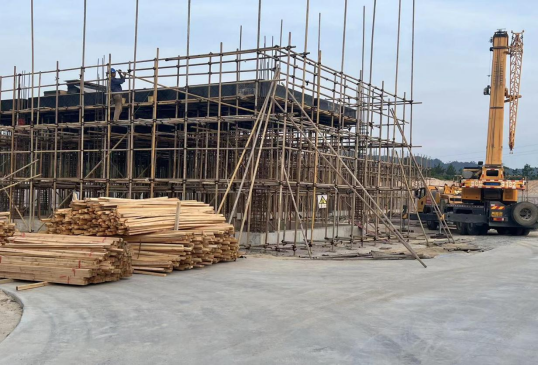

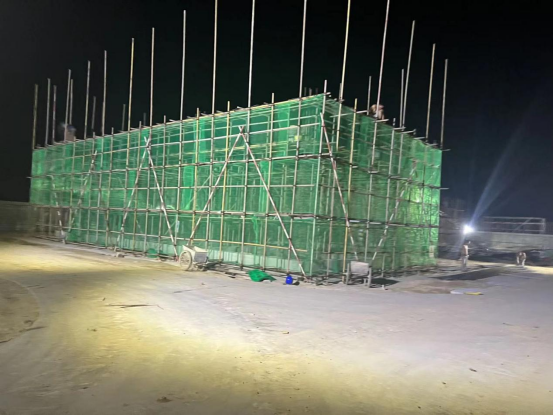

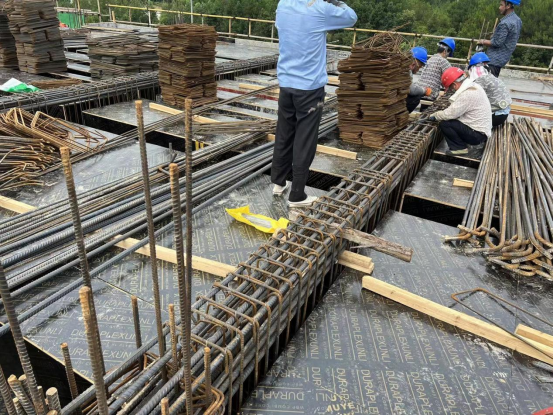

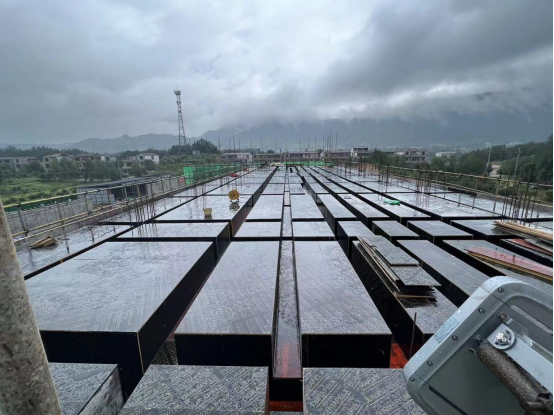

在国网修水县供电公司以及当地政府的努力下,变电站场平工作于2022年3月底全部完成,并移交建设单位进场施工。该工程自4月份正式开工以来,目前已完成辅助用房基础开挖及制作、圈梁、柱、顶板浇筑,墙体砌筑,消防水池基础开挖及制作、墙体砌筑,30米独立避雷针基坑开挖,变电站围墙基础开挖及制作,围墙砌筑,变电站主接地网开挖及制作,辅助用房整体粉刷,消防泵房基础开挖及制作、墙体砌筑,综合楼基础开挖及制作,变电站围墙粉刷及大门制作和站区道路浇筑。目前正在进行配电综合楼满堂脚手架搭设、钢筋制作安装及模板安装。正值酷暑,烈日当头,但挡不住华中人,在确保人员身体健康安全的前提下,工程正稳步推进中,为接下来的电气安装赢得时间。
